民辦幼兒園是對公辦幼兒園的一種補充,由于民辦幼兒園很多都是個人辦理的,所以很多人都不知道民辦的幼兒園,要不要辦理消防手續,下面嵐禾設計為大家介紹,民辦幼兒園,需要辦理消防手續嗎?
問
民辦幼兒園,需要辦理消防手續嗎?
答

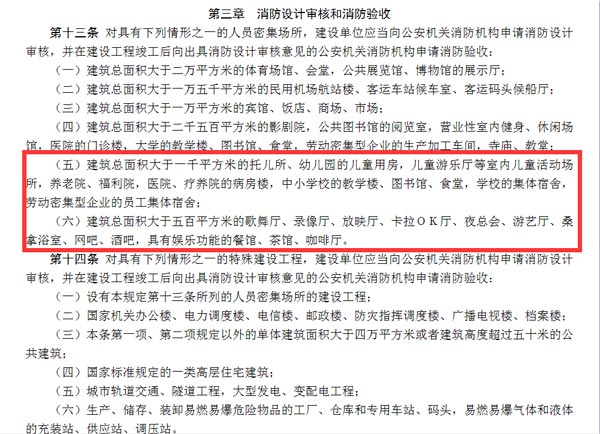

需要的,不管是民辦還是公辦的幼兒園,都是需要進行消防審批的。
設計審批、消防驗收
申報材料
1:建設工程消防設計審核申報表【到當?shù)毓残姓罩行摹⒏骺h(區)消防大隊領取或者網上下載】;
2:建設單位的工商營業執照等合法身份證明文件;
3:新建、擴建工程的建設工程規劃許可證明文件;
4:設計單位資質證明文件;
5:消防設計文件。
期限
在受理后20個工作日內作出審核決定【注:工程需要組織專家評審的,專家評審時間不計算在審核時間內】。
營業前消防安全檢查
下列場所在投入使用或者營業前應經消防安全檢查合格,取得合格證:
賓館、飯店、商場、集貿市場、客運車站候車室、客運碼頭候船廳、民用機場航站樓、體育場館、會堂、公共娛樂場所、其他依法需要經消防安全檢查后方可使用或者開業的場所。
申報材料
1:消防安全檢查申報表【到本市公共行政服務中心、各縣(區)消防大隊領取或者網上下載】;
2:營業執照復印件或者工商行政管理機關出具的企業名稱預先核準通知書;
3:依法取得的建設工程消防驗收或者進行消防竣工驗收備案的法律文件復印件;
4:消防安全制度、滅火和應急疏散預案;
5:員工崗前消防安全教育培訓記錄和自動消防系統操作人員取得的消防行業特有工種職業資格證書復印件;
6:對依法進行消防竣工驗收備案且沒有進行備案抽查的公眾聚集場所申請消防安全檢查的,還應當提交場所室內裝修消防設計施工圖、消防產品質量合格證明文件,以及裝修裝飾材料防火性能符合消防技術標準的證明文件、出廠合格證;
7:其他依法應當申報的材料。
期限
自受理申請之日起10個工作日內進行檢查,自檢查之日起3個工作日內作出同意或者不同意投入使用或者營業的決定,并送達申請人。
溫馨提示
在文章的最后為大家總結,國家對于幼兒園的消防是很嚴格的,所以不管是民辦還是公辦,裝修都是要符合消防規定的,而且在投入使用前都要去進行消防安全檢查。
